Situation

Die Kreuzung Friedrich-Ebert-Allee / Franz-Josef-Strauß-Allee / Marie-Kahle-Allee bestand aus einer Überführung mit Verbindungsfahrbahnen, die nur einige wenige Abbiegebeziehungen zuließ. Um dies zu ändern, wurde die Kreuzung zu einem so genannten Trajektknoten ausgebaut: Ein Kreisverkehr im Zuge der Friedrich-Ebert-Allee mit einer durchgehenden Unterführung der Josef-Strauß-Allee / Marie-Kahle-Allee. Da die oberirdische Stadtbahn den Straßenverkehr im Kreisverkehr stark behindert hätte, wurde der aus der Bonner Innenstadt kommende Tunnel um etwa 300 Meter nach Süden verlängert. Dabei wurde auch die 1975 als Provisorium angelegte Haltestelle Deutsche Telekom / Ollenhauerstraße durch einen zeitgemäßen Neubau ersetzt.

Bauphasen

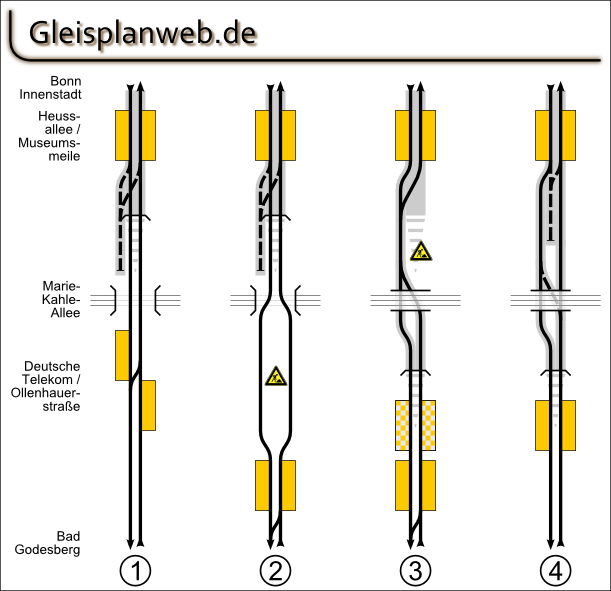

1. Ausgangslage

Der Stadtbahntunnel endet nördlich der Marie-Kahle-Allee und überquert diese zusammen mit der Friedrich-Ebert-Allee auf einer Brücke. Ursprünglich war geplant, die Strecke komplett unterirdisch bis nach Bad Godesberg zu führen, daher wurde die Rampe nur als Provisorium ausgeführt. Im Anschluss daran wurde ein weiterer 300 Meter langer Tunnel im Rohbau erstellt, welcher auch die Marie-Kahle Allee unterquert. Die seitlich gelegene Kehranlage stellt die Verbindung zum Tunnelrohbau her.

2. Erste Bauphase

Die Haltestelle Deutsche Telekom / Ollenhauerstraße wird durch ein weiter südliche gelegenes Bauprovisorium ersetzt. Im Bereich der ehemaligen Haltestelle werden die Streckengleise nach außen verschwenkt, so dass dazwischen das Tunnelende freigelegt und die Rampe errichtet werden kann.

3. Zweite Bauphase

Die neue Tunnelrampe ist fertig und wird genutzt. Der Bahnverkehr wird eingleisig durch die frühere Kehranlage geführt und umgeht somit die alte Rampe. Die oberirdischen Gleisprovisorien sind entfernt, so dass am Ende der neuen Rampe die neue Haltestelle errichtet werden kann. Gleichzeitig wird die alte Tunnelrampe abgebrochen und die Tunneldecke in diesem Bereich geschlossen.

4. Endzustand

Das nach Norden führende Gleis durchfährt den Tunnel im Bereich der früheren Rampe, das Gegengleis nutzt auch weiterhin die frühere Kehranlage. Das neue Kehrgleis hat in der Mitte zwischen den Streckengleisen Platz gefunden. Die neue Haltestelle Deutsche Telekom / Ollenhauerstraße ist fertig gestellt und das Bauprovisorium entfernt.

Fehler entdeckt?

Sie haben einen Fehler im Plan entdeckt oder kennen eine aktuelle Änderung? Hier können Sie diese direkt mitteilen, bei der nächsten Aktualisierung wird dies dann berücksichtigt.

Aktualisierungen der bestehenden Gleispläne werden etwa ein Mal im Monat durchgeführt, in aller Regel werden die E-Mails auch erst dann beantwortet.

Kontaktformular

Oder per Mail:

gleisplan@web.de

Start    Alle Pläne    Gleisplanliste    Projekte    Links    Definitionen    Impressum    Datenschutzerklärung    Software
