trackmaps

  • Current tramway trackmap

    Complet track network of the MVB in Magdeburg.

  • share

  • Copyright

    These drawings are protected by copyright. A further use is possible by application of the Creative-Commons-Lizenz by-nc-sa.

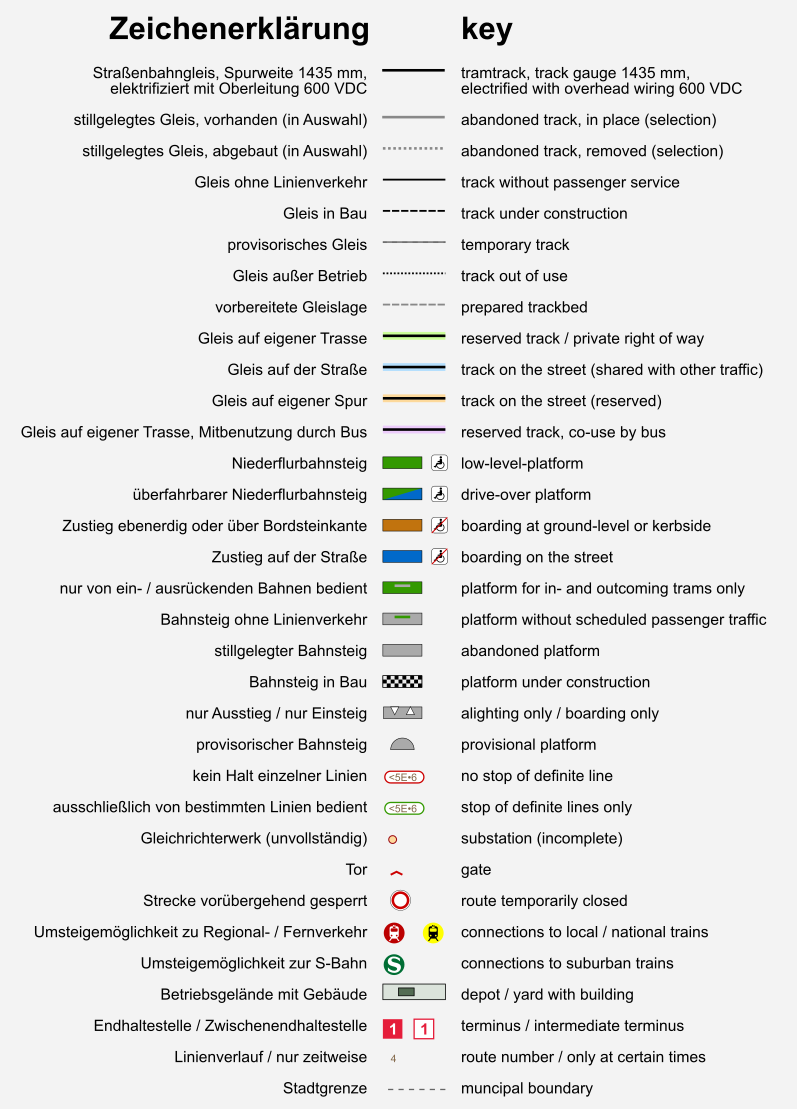

  • Ausführliche Definitionen der im Gleisplan verwendeten Symbole und Darstellungen.
  • current and upcoming projects

      Short-time construction works with no effect on the trackmap are not listed here.

    • Betriebshof Nord

      Vollständiger Neubau des Betriebshofs.
      drawn on the trackmap

      • Abstellhalle: Neubau der Abstellhalle neben dem bisherigen Betriebshof.
        in Bau | proposed inauguration: Mitte 2024

      • Hauptwerkstatt: Neubau der Hauptwerkstatt nach dem Abriss des alten Betrriebshofes
        geplant | proposed inauguration: noch offen

    • Goldschmiedebrücke

      Neubau des stadtauswärtigen Bahnsteigs als überfahrbahres Kap.
      abgelehnt | proposed inauguration:
      drawn on the trackmap

    • Hasselbachplatz

      Umbau der Kreuzung
      fertiggestellt | inauguration: 16.12.2024

    • Salbker Platz

      Sanierung der Straße, der Haltestelle und der Wendeschleife. Dabei wird die Fahrtrichtung in der Schleife geändert.
      geplant | proposed inauguration: noch offen
      drawn on the trackmap

    • Hallische Straße

      Vollsperrung zur Sanierung der Eisenbahnbrücken
      in Bau | proposed inauguration: 2025
      drawn on the trackmap

    • August-Bebel-Damm

      Vollständige Erneuerung der Strecke und der Haltestellen zwischen Schule Rothensee und der Zwischenwendeschleife in mehreren Bauabschnitten.
      in Bau | proposed inauguration: Herbst 2025
      drawn on the trackmap | website

    • 2. Nord-Süd-Verbindung

      Neubaustrecke vom Milchweg bis Kannenstieg
      drawn on the trackmap | website

      • BA 4: Neubaustrecke vom Damaschkeplatz bis zum Hermann-Bruse-Platz
        in Bau | proposed inauguration: 2027

      • BA 5: Neubaustrecke vom Hermann-Bruse-Platz bis zum Milchweg. Dabei Wiedereröffnung der seit 2021 stillgelegten Strecke bis IKEA.
        in Bau | proposed inauguration: 2027

      • BA 6: Neubaustrecke vom Milchweg bis Kannenstieg
        in Betrieb | inauguration: 29.11.2021

    network data
    inauguration:
    1877
    track gauge:
    1435 mm
    overhead wiring:
    600 VDC
    operator:
    MVB
    network, total length:
    60,5 km
    lines:
    9
    stops:
    123
    rolling stock (2012)
    trams:
    107
    trailer:
    20
    historic trams:
    8
    units needed for regular service:
    76
    partly estimated
